今年以来,南郑区以项目建设年为统揽,统筹推进城乡水环境保护治理,系统谋划、周密部署,克服疫情不利影响,多措并举推进“5+1”治水建设幸福河湖三年行动不松劲,治水兴水项目建设不断提速增效。
一、系统谋划,提升项目储备广度深度。立足区情实际,突出全域谋划,精心策划储备,深度整合水利、住建、城市管理、农业、环保等全区各类治水项目资源,谋划入库项目165个,研究印发三年行动计划,制定具体工作方案,明确工作目标,分解落实责任,保障了三年行动计划的有序实施。
二、强化调度,协调推动项目落地生根。成立“5+1”治水行动领导小组,定期分析项目推进,协调项目入统,部署重点工作,协调解决难点问题。突出项目清单化、清单责任化,建立调度、跟进、通报、反馈工作机制,以专班推进、以制度管理,全面推动项目实施,促进了三年行动落地生根。
三、紧盯目标,不断扩大有效投资。突出大抓项目、抓大项目这个核心,积极争跑,精准发力,充分放大地方政府债券等资金效益,撬动更多社会资本投入到重点治水项目建设。强化项目审批、立项、建设各环节管理。与2021年同比治水项目建设规模、总量大幅提升。
四、加强考核,表彰先进激励干劲。将“5+1”治水工作纳入区对部门综合考核,对2021年真抓实干,成效显著,任务完成较好的部门进行了表彰。号召全区以先进为榜样,以更高标准实施“5+1”治水三年行动,有力推动了河湖生态建设新突破,实现了区域水环境的持续改善。
2021年度南郑区实施治水项目15个,完成投资2.88亿元。2022年实施“5+1”治水建设项目24个,总投资11.87亿元,年度计划完成投资4.83亿元。已开工18个项目,6个项目正在积极筹备,截至目前,完成投资1.68亿元,占年度投资任务的35%。
狮子崖水利工程于2022年3月23日开工,项目总投资3.1亿元,2022年计划投资6000万元。截至目前,已完成左岸道路拓宽,左岸上坝道路改建工程,弃渣场工程正在施工,移民实物调查统计基本完成。

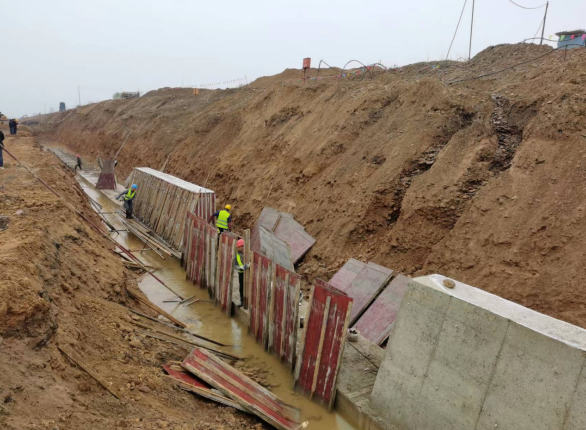

实施濂水河东风、王庄段防洪工程,总投资4495万元,东风段防洪工程已完成护滩基槽开挖2717米,完成护滩基础砼浇筑2020米。项目总投资2595万元,截至目前,完成投资900万元,占年度任务的34%。
农村饮水安全巩固提升工程,开工集中供水改造提升工程20处,实施工程水源提升改造、净水设备维修养护,输配水主管网维修更换等,2022年计划投资1320万元。截至目前,已完成投资506万元,占年度任务的38.33%。

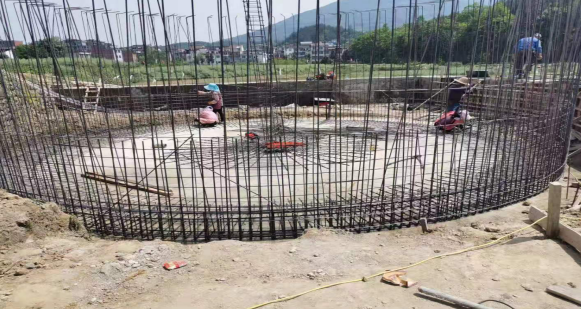

镇办污水处理设施及配套管网建设项目,新开工黄官、红庙、牟家坝3座集镇污水处理厂,项目总投资5526万元,2022年计划投资5526万元,截至目前,累计完成投资1000万元,占年度任务的18.10%。
